無機樹脂防水劑的原理不難懂——滲透、結晶、封孔(可參考前一篇〈矽酸質防水材料是什麼?〉)。但真正決定施工成不成功的,往往不是材料本身,而是施工當下的細節。這篇整理實際動手前該注意的步驟與常見錯誤。
施工前:基面狀態決定成敗
無機樹脂防水劑有一個前提:基材必須乾燥、乾淨。
含水率是關鍵指標
多數無機樹脂類產品要求基材水份含量在 7% 以下才能施作。沒有含水率計的話,簡易判斷方式:前一天如果下雨,隔天先觀察牆面是否還有濕痕,摸起來是否冰涼潮濕,這些都是含水率偏高的訊號。
為什麼含水率這麼重要?
如果基材本身還很濕,防水劑塗上去後,材料裡的活性成分會被基材殘留的水分提前反應掉,或是被水氣頂出來,導致表面白化或鼓起——這是矽酸質類防水劑最常見的失敗案例,而且一旦發生很難補救,通常要整片剷除重做。
表面清潔同樣重要
粉塵、油漆殘留、油汙都會阻隔防水劑滲透。施工前務必先清除表面粉塵髒污,確認沒有其他樹脂附著物殘留。
施工步驟 SOP
1. 攪拌均勻 使用前先搖晃或攪拌均勻,確保成分沒有沉澱分層。
2. 薄塗第一道 用滾輪、毛刷或噴塗均勻薄塗在基材表面,不要貪心一次塗厚——無機樹脂類材料是靠滲透作用,塗太厚反而讓表層先固化,阻礙下層繼續滲透。
3. 等待間隔 第一道塗完後,通常需要間隔至少 1 小時才能塗第二道(實際時間依產品標示為準)。
4. 第二道垂直交叉塗佈 第二道施工方向建議與第一道垂直交叉,這樣可以確保覆蓋更均勻,避免漏塗的死角。
5. 養護等待 室內需要用水的空間(例如浴室),施工完成後建議等待 24 小時再開始用水,讓材料與基材充分反應熟成。若想加速,可以用風扇吹乾,或用低溫熱風催熟(避免高溫破壞材料特性)。

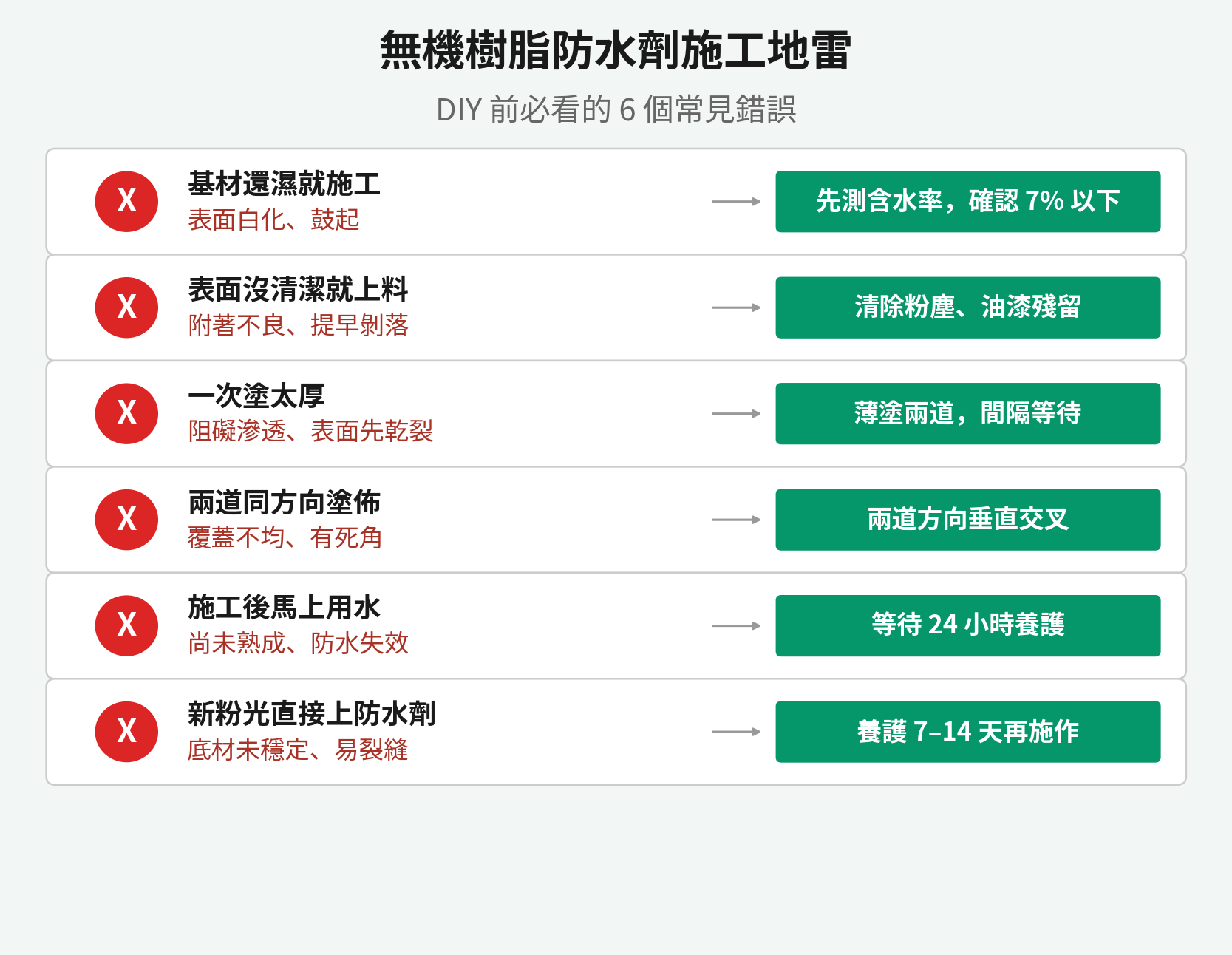

常見地雷整理
| 錯誤做法 | 造成的問題 | 正確做法 |
|---|---|---|
| 基材還濕就施工 | 表面白化、鼶起 | 先測含水率,確認 7% 以下 |
| 表面沒清潔就上料 | 附著不良、提早剝落 | 清除粉塵、油漆殘留 |
| 一次塗太厚 | 阻礙滲透、表面先乾裂 | 薄塗兩道,間隔等待 |
| 兩道同方向塗佈 | 覆蓋不均、有死角 | 兩道方向垂直交叉 |
| 施工後馬上用水 | 尚未熟成、防水失效 | 等待 24 小時養護 |
| 新做水泥粉光直接上防水劑 | 底材尚未穩定、易產生裂縫 | 等水泥粉光養護 7–14 天再施作 |
DIY 還是找師傅?
無機樹脂防水劑的施工難度中等,如果是小面積(例如浴室磁磚縫、陽台局部防護),DIY 完全可行,重點是耐心等待每個步驟該有的時間,不要求快。
但如果是大面積外牆、屋頂整體防水,或是基材狀況複雜(有裂縫、壁癌、結構性問題),建議還是找有經驗的師傅評估——這種情況下,前置的基面修補工程往往比防水劑本身的施工更關鍵,判斷邏輯可以參考〈壁癌自己修還是找師傅?4 個判斷標準〉。
小結
無機樹脂防水劑的失敗案例,九成以上都出在「基面沒處理好」跟「沒有耐心等待」這兩件事。材料本身的技術已經很成熟,真正考驗的是施工者願不願意按部就班:測含水率、清潔表面、薄塗兩道、等待養護——每一步都不能省。
