樂土整理常見屋頂漏水案例,提供民眾正確資訊,在施工前做好功課,確認自己房屋狀況及評估DIY施工的可行度,進一步可落實正確的工法,使屋頂防水一般民眾也能DIY!
若要請專業廠商處理, 請勿以此與其比較, 每家專業廠商都有其處理策略,
民眾們應該尊重專業, 並多方比較喔!
然而, 先提醒各位, 遇到問題要先找到滲水原因, 再來做處理, 不然就算工法都落實了, 卻仍然漏水, 沒有對症下藥, 會徒勞無功喔!
前言
針對台灣高溫潮濕環境,氣候不穩,瞬時高雨量情況較多,對於水性材料施作於底材乾燥性的要求較低, 較適合一般民眾透過DIY方式施作防水層。因此,樂土建築醫院團隊將多年來各位朋友求助的案例,整理成最常見的四種基本型態, 提出一般處理原則,並且搭配使用樂土系列產品之防水透氣的觀念。
由於樂土建議的屋頂防水工法是傳統工法, 分底層,中層與面層三層使用水泥材料與水性塗料互相搭配,提高耐久性,施工步驟比較繁瑣,若想要速成的朋友,就不適合了! 請特別注意!

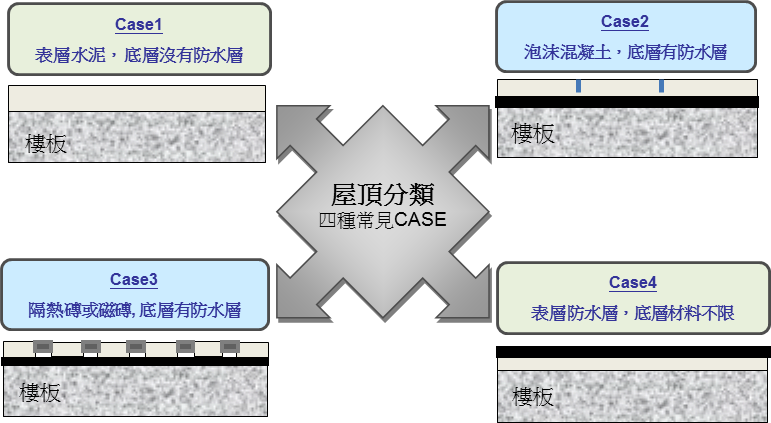

常見的問題主要分成四類

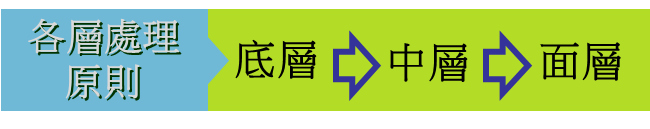

處理原則
分為底層中層及面層

各層的定位:
底層: 修補整平
中層: 防水
面層: 防曬, 犧牲層
塗料類材料(包含彈性水泥及防水漆)施作原則為薄塗多層,至少兩道,依產品說明每平方公尺用量塗佈,確保塗層厚度足夠。塗佈第二層以上時可彌補第一層施作的缺陷,是最保險的作法。
彈性水泥類最保守的建議為七天後再施作面漆,如樂土防水隔熱 BB 漆(雪白/淺灰)。
- 先看天氣預報,確認24小時內不會下雨,
- 早上6:00前, 底漆至少一道, 以及第一道防水層
- 白天大太陽讓材料充分乾燥
- 傍晚6:00後, 施作第二道防水層
- 讓第二道防水層成膜完全至少7天後
- 早上6:00前, 第一道面漆
- 傍晚6:00後, 第二道面漆
切記,夏天千萬不要在大太陽下施作, 一方面折磨自己, 還會事倍功半!

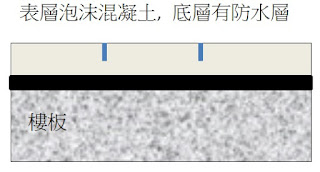

示意圖:

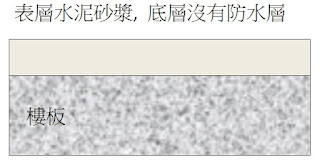

實況圖:

處理原則:沒有防水層,必須全面施作新防水層。
地面與女兒牆底層處理
-
檢查膨空及劣化部分:
用鐵鎚敲擊表層,將膨空與劣化部分挖除。 -
清潔:
將排水孔保護避免阻塞,並檢查排水孔是否可排水,將所有雜物與粉化部分掃除並儘量清潔。 -
界面處理:
底部清潔乾淨乾燥後,直接全面施作加水稀釋的水性界面接著底漆至少 1 道,將粉化表層固化。 -
修補或墊高坑洞:
中層處理(防水層)
面層處理(防曬保護犧牲層)
-
使用材料與時機:
請先確認中層之彈性水泥已經施作 7 天以上,並且當天 24 小時內不會下雨。
防水透氣隔熱面漆,可選擇樂天BB防水隔熱漆(雪白/淺灰)。 - 先將整個女兒牆頂、牆面以及女兒牆與地面交角塗佈一遍。
- 將整個地面儘量以水平方向塗佈一遍。第二次施作時間依氣候狀況略有差異,以指觸乾燥做判斷,間隔至少四小時為原則。
- 再將女兒牆頂、牆面與地面交角施做一遍,並將地面儘量以垂直方向再塗佈第二遍,完成面層處理。
- 防曬面塗層設計為犧牲層,保護底下防水層,每隔 2~3 年需要檢查,若發現有薄化現象,再予以重塗加強。

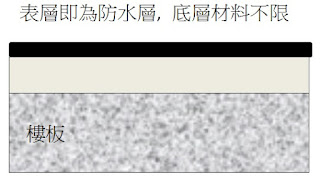

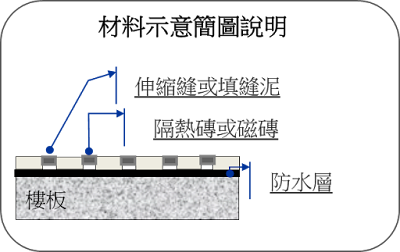

示意圖:

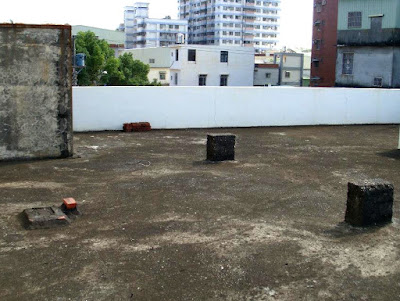

實況圖:

處理原則:防水層位於底層狀況不明,應當全面剔除表層重新施作新防水層。DIY無法全面處理,要儘量將表層局部缺陷修補,於表層全面施作新防水層,降低失敗風險。特別注意:大樓只處理自家樓上,無法全面處理,有底層側滲風險。
地面與女兒牆底層處理
-
檢查膨空及劣化部分:
用鐵鎚敲擊表層,將膨空與劣化部分挖除。
表層挖除深及底層時,底層防水層附著良好不需挖除;防水層破損附著不良,用小刀切割後刮除。 -
清潔:
將排水孔保護避免阻塞,並檢查排水孔是否可排水,將所有雜物與粉化部分掃除並儘量清潔。 -
界面處理:
底部清潔乾淨乾燥後,直接全面施作加水稀釋的水性界面接著底漆至少 1 道,將粉化表層固化。 -
修補或墊高坑洞:
中層處理(防水層)
面層處理(防曬保護犧牲層)
-
使用材料與時機:
請先確認中層之彈性水泥已經施作 7 天以上,並且當天 24 小時內不會下雨。
防水透氣隔熱面漆,可選擇樂天BB防水隔熱漆(雪白/淺灰)。 - 先將整個女兒牆頂、牆面以及女兒牆與地面交角塗佈一遍。
- 將整個地面儘量以水平方向塗佈一遍。第二次施作時間依氣候狀況略有差異,以指觸乾燥做判斷,間隔至少四小時為原則。
- 再將女兒牆頂、牆面與地面交角施做一遍,並將地面儘量以垂直方向再塗佈第二遍,完成面層處理。
- 防曬面塗層設計為犧牲層,保護底下防水層,每隔 2~3 年需要檢查,若發現有薄化現象,再予以重塗加強。

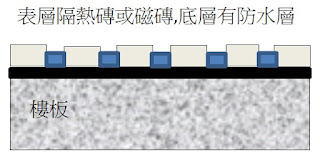

示意圖:

實況圖:

處理原則:防水層位於底層狀況不明,應當全面剔除表層重新施作新防水層。DIY無法全面處理,要儘量將表層局部缺陷修補,於表層全面施作新防水層,降低失敗風險。特別注意:大樓只處理自家樓上,無法全面處理,有底層側滲風險。
地面與女兒牆底層處理
-
檢查膨空及劣化部分:
用鐵鎚敲擊表層,將膨空與劣化部分挖除。
表層挖除深及底層時,底層防水層附著良好不需挖除;防水層破損附著不良,用小刀切割後刮除。 -
清潔:
將排水孔保護避免阻塞,並檢查排水孔是否可排水,將所有雜物與粉化部分掃除並儘量清潔。 -
界面處理:
底部清潔乾淨乾燥後,直接全面施作加水稀釋的水性界面接著底漆至少 1 道,將粉化表層固化。 -
修補或墊高坑洞:
- 需修補坑洞數量少,直接使用樂土防水水泥砂。
- 需修補坑洞數量多,使用樂土防水土膏或益膠泥當黏著劑,黏結樂土防水抗滲乾拌水泥砂。
中層處理(防水層)
面層處理(防曬保護犧牲層)
-
使用材料與時機:
請先確認中層之彈性水泥已經施作 7 天以上,並且當天 24 小時內不會下雨。
防水透氣隔熱面漆,可選擇樂天BB防水隔熱漆(雪白/淺灰)。 - 先將整個女兒牆頂、牆面以及女兒牆與地面交角塗佈一遍。
- 將整個地面儘量以水平方向塗佈一遍。第二次施作時間依氣候狀況略有差異,以指觸乾燥做判斷,間隔至少四小時為原則。
- 再將女兒牆頂、牆面與地面交角施做一遍,並將地面儘量以垂直方向再塗佈第二遍,完成面層處理。
- 防曬面塗層設計為犧牲層,保護底下防水層,每隔 2~3 年需要檢查,若發現有薄化現象,再予以重塗加強。

示意圖:

實況圖:

處理原則:防水層外露可掌握何處損壞,因此容許局部修補,但若損壞面積超過50%, 建議全面修護為佳。
地面與女兒牆底層處理
-
.檢查防水層破損與浮起部分:
用小刀將破損附著不良以及浮起部分劃開並割除;附著良好部分保持原狀不需刻意挖除。 -
清潔:
將排水孔保護避免阻塞,並檢查排水孔是否可排水,將所有雜物與粉化部分掃除並儘量清潔。 -
界面處理:
割除部分並清潔乾淨且乾燥狀態下, 及附著良好部分用乾淨拖把將粉屑拖除, 直接全面施作加水稀釋的水性界面接著底漆將表層固化。 -
修補磚體坑洞:
面層處理(防曬保護犧牲層)
- 全面修護,依前述步驟相同。
- 局部修補,僅針對有損壞浮起修補部分,施作兩層樂天BB防水隔熱漆(雪白/淺灰),施作範圍比修補區域周圍至少大 10cm 以上。然而若能全面塗佈,可進一步保護原未損壞的防水層。
- 防曬面塗層設計為犧牲層保護底下防水層,每隔 2~3 年需要檢查,若發現有薄化現象,再予以重塗加強。
後記:孫銘德老師對於後續維修的經驗分享
因為剛幫 2 年前手把手教施做的素人朋友,以樂土系列產品為材料的屋頂防水層做儀器檢測,於是有些素人做防水的經驗分享:
- 先檢視防水層有無裂縫,視裂縫大小作樂繕或彈泥修補(對,尤其是當初有用防水沙漿做修補的區域,其上的彈泥還是有被拉開一點點,有些裂縫區域的含水率經量測的確較高,所以,目視有裂縫的區域就先加強修補…)
- 再檢視黑塊區域,通常為凹處積水,可以視凹處深度,以樂繕或防水砂漿補平減少積水深度,加快蒸散,避免積灰塵與長青苔。
- 全面刷洗清潔防水層,除非黑塊很多,BB 漆粉化嚴重,再考慮高壓水清洗。
- 二次再施工的面層,我都會建議先滾塗底漆,再上中塗層或面塗層。尤其素人施作經驗少,現況判斷經驗少,用底漆便宜又好用,可以避免失誤(換言之,高壓水對素人不一定是萬靈丹)。
- 屋頂給排水管、水表位、水塔基座等區域與防水層連接處,最好藉此機會再度檢視並加強,以減少日後失敗率,並增強耐用度。
